شرکت آذر مهر پرگاستوسعه‌دهنده نیروگاه خورشیدی — بوشهر
پروژه

نیروگاه فتوولتاییک ۳ مگاواتی متصل به شبکه

طراحی آرایه‌ها، پیکربندی الکتریکی و جانمایی این طرح دقیقاً بر مبنای ظرفیت مصوب پروانه و محدوده ۴۵٬۰۰۰ متر مربعی انجام شده است. مبنای برآورد انرژی، شبیه‌سازی PVsyst نسخه ۷.۴ با داده اقلیمی Meteonorm 8.1 برای مختصات دقیق سایت است.

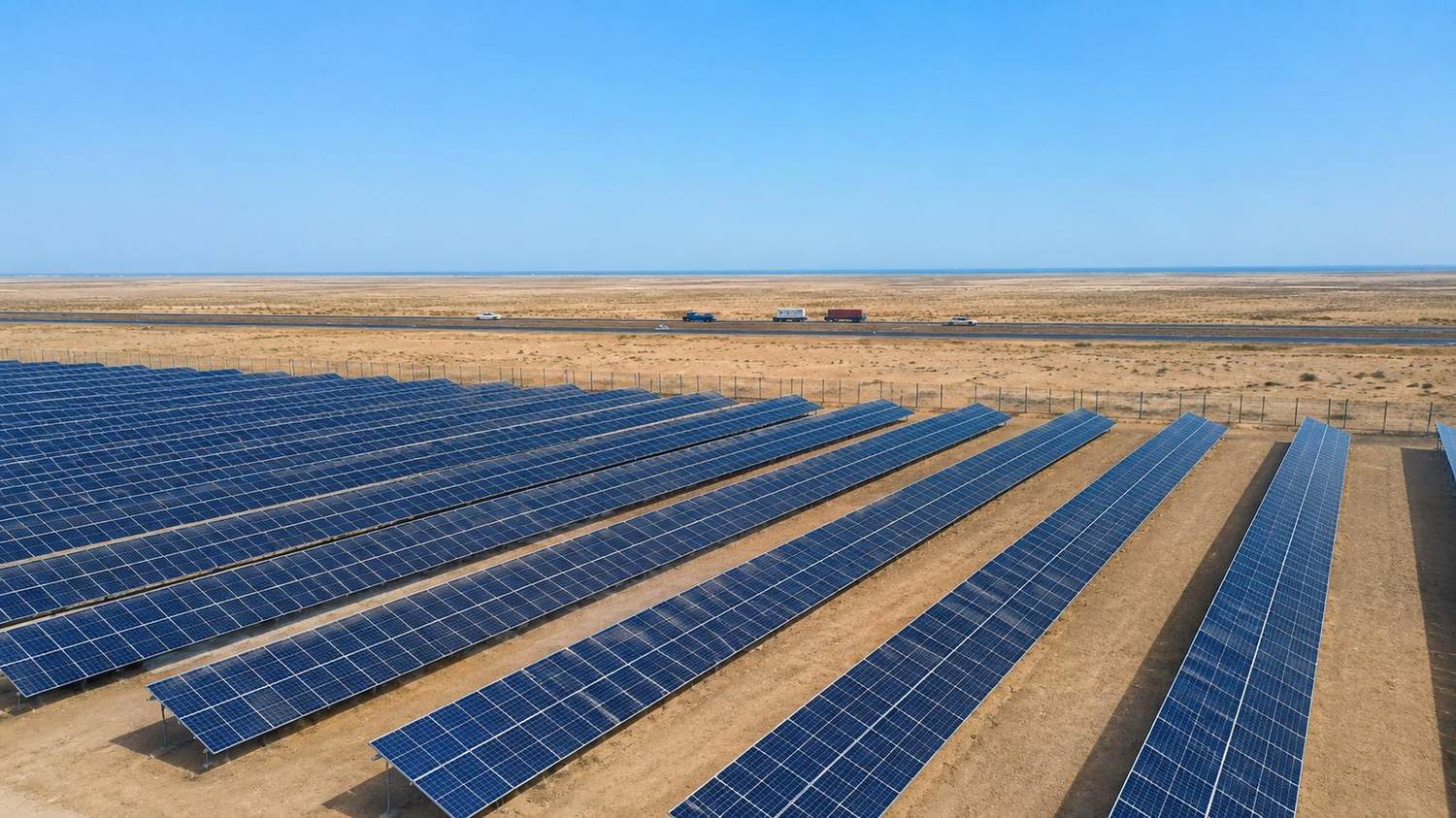

ردیف‌های نیروگاه و بزرگراه بوشهر — برازجان
پیکربندی کلی
نوع نیروگاهفتوولتاییک متصل به شبکه، سازه ثابت
توان نصب‌شده DC۳٬۲۷۶ کیلووات‌پیک
توان اسمی AC۲٬۹۴۵ کیلووات
نسبت DC به AC۱٫۱۱
ماژول۵٬۰۴۰ عدد، مونوکریستال دوطرفه ۶۵۰ وات
آرایش رشته‌ها۱۶۸ رشته × ۳۰ ماژول سری
اینورتر۱۹ دستگاه رشته‌ای ۱۵۵ کیلووات
ترانسفورماتور۲ دستگاه ۱٬۶۰۰ کیلوولت‌آمپر، ۰٫۶/۲۰ کیلوولت
زاویه و جهت۲۵ درجه رو به جنوب، آزیموت صفر
گام ردیف‌ها۸ متر مرکز تا مرکز
منبع تابش و برآورد انرژی
تابش کل افقی (GHI)۲٬۰۶۰ کیلووات‌ساعت بر متر مربع در سال
تابش بر سطح شیب‌دار بهینه۲٬۲۶۹ کیلووات‌ساعت بر متر مربع در سال
زاویه شیب بهینه۲۸ درجه رو به جنوب
بازده ویژه طراحی۱٬۷۸۰ کیلووات‌ساعت بر کیلووات‌پیک
ضریب عملکرد (PR)حدود ۸۴٫۵ درصد
انرژی سال اول۵٬۸۳۰ مگاوات‌ساعت
انرژی تجمعی ۲۰ ساله۱۱۱٬۳۰۰ مگاوات‌ساعت
افت سالانه تولید۰٫۵۵ درصد

ارقام تولید، برآورد مبتنی بر شبیه‌سازی است و پس از نصب ایستگاه سنجش و مطالعه تفصیلی نهایی می‌شود.

موقعیت

زمین و موقعیت

محدوده زمین روی نقشه ماهواره‌ای با خط نارنجی مشخص شده است. کل پلاک ۹۶٬۷۹۱ متر مربع و در مالکیت شرکت است؛ فاز نخست روی ۴۵٬۰۰۰ متر مربع ضلع غربی اجرا می‌شود.

برای بزرگ‌نمایی روی نقشه کلیک کنید، یا با دکمه بالای نقشه همان موقعیت را در گوگل مپ باز کنید.

موقعیت اداریاستان بوشهر، شهرستان بوشهر، بخش چغادک، دهستان دویره
مختصات مرکز۲۹°۰۱′۴۰٫۲″ شمالی، ۵۱°۰۳′۲۱٫۶″ شرقی
ارتفاع از سطح دریاحدود ۱۱ متر
مساحت کل زمین۹۶٬۷۹۱ متر مربع — ملکی شرکت
محدوده فاز نخست۴۵٬۰۰۰ متر مربع در ضلع غربی
فاز دومحدود ۵۱٬۸۰۰ متر مربع در ضلع شرقی، تا مجموع ۷ مگاوات
دسترسی جاده‌ایحدود ۵۰۰ متر تا بزرگراه بوشهر — برازجان
فاصله تا شهر بوشهرحدود ۲۰ کیلومتر
فاصله تا نقطه اتصال شبکهحدود ۶ کیلومتر تا شبکه فشار متوسط
توپوگرافیمسطح با شیب ملایم جنوبی، بدون مانع سایه‌انداز
نقشه چیدمان فاز نخست و محدوده توسعه

فاز نخست ۳ مگاوات روی ۴۵٬۰۰۰ متر مربع ضلع غربی؛ باقی زمین برای فاز دوم تا مجموع ۷ مگاوات.

مهندسی

ملاحظات مهندسی سایت

خورندگی

مجاورت خلیج فارس، رده C4/C5؛ سازه گالوانیزه گرم با ضخامت حداقل ۸۰ میکرون و اتصالات ضدزنگ.

گرد و غبار

ضریب تلفات آلودگی ۳ درصد در سال، با برنامه شست‌وشوی حداقل ۸ نوبت در سال.

ژئوتکنیک

نصب پایه به روش کوبشی؛ آزمون بیرون‌کشش و گمانه‌زنی پیش از اجرا الزامی است.

حفاظت فیزیکی

حصارکشی کامل محیط، روشنایی محوطه، دوربین مداربسته و سامانه اعلام سرقت؛ در برآورد سرمایه‌گذاری لحاظ شده است.

تأمین آب

منبع سطحی در سایت وجود ندارد؛ آب شست‌وشو از چاه مجاز یا تانکر و مخزن ۵۰ متر مکعبی.

سایه‌اندازی

متوسط ارتفاع افق مؤثر ۱٫۴ درجه؛ تلفات ناشی از آن حدود ۰٫۱۶ درصد.

سایه بین ردیفی

با گام ۸ متر، حدود ۱ درصد تلفات در محاسبات لحاظ شده است.

اتصال به شبکه

مسیر انرژی از آرایه تا شبکه

۵٬۰۴۰ماژول دوطرفه ۶۵۰ وات
۱۶۸رشته، هر کدام ۳۰ ماژول سری
۱۹ × ۱۵۵کیلووات اینورتر رشته‌ای
۲ × ۱٬۶۰۰کیلوولت‌آمپر ترانسفورماتور
۲۰کیلوولت اتصال به شبکه

خروجی اینورترها از طریق دو ترانسفورماتور ۱٬۶۰۰ کیلوولت‌آمپری به سطح ۲۰ کیلوولت رسیده و با خط انتقال حدود ۶ کیلومتری به شبکه فشار متوسط منطقه متصل می‌شود.

زمان‌بندی

برنامه اجرا — ۱۲ ماه

  • امور مجوزیماه ۱ تا ۲

    تمدید پروانه، قرارداد اتصال به شبکه، استعلامات

  • مطالعات پایهماه ۱ تا ۳

    نقشه‌برداری تفصیلی، مطالعات ژئوتکنیک، آزمون کوبش

  • مهندسی و تدارکاتماه ۲ تا ۴

    طراحی تفصیلی، اسناد خرید، انتخاب پیمانکار

  • تأمین تجهیزاتماه ۳ تا ۷

    سفارش‌گذاری، گشایش اعتبار، حمل و ترخیص

  • آماده‌سازی سایتماه ۴ تا ۶

    تسطیح، جاده دسترسی، حصارکشی، فونداسیون پست

  • نصب آرایه‌هاماه ۵ تا ۹

    کوبش پایه‌ها، نصب سازه و ماژول، کابل‌کشی DC

  • تأسیسات برقیماه ۸ تا ۱۰

    نصب اینورتر، پست، خط ۲۰ کیلوولت، سامانه پایش

  • تست و راه‌اندازیماه ۱۰ تا ۱۲

    تست‌های پذیرش، سنکرون و آغاز تحویل انرژی

اثرات

اثرات زیست‌محیطی و اشتغال

حدود ۳٬۶۷۰ تن
کاهش انتشار دی‌اکسید کربن در سال
حدود ۷۳٬۰۰۰ تن
کاهش انتشار در طول عمر ۲۰ ساله
حدود ۱٫۵۷ میلیون متر مکعب
صرفه‌جویی سالانه در مصرف گاز نیروگاهی
۳ نفر / ۳۵ نفر
اشتغال دائم بهره‌برداری / اشتغال دوره ساخت

بسته کامل فنی را دریافت کنید

طرح توجیهی، خلاصه پروانه، نقشه محدوده و نتایج شبیه‌سازی پس از هماهنگی اولیه در اختیار سرمایه‌گذاران قرار می‌گیرد.
